Das Konzept ist gut. Es ist sauber gerechnet, fachlich stimmig, und in einem Unternehmen wäre es umsetzbar. In einer Behörde liegt es trotzdem, und die übliche Erklärung dafür lautet: Verwaltung sei eben langsam.
Das trifft es nicht. Verwaltung ist nicht langsam, sie ist anders gebunden. Ein Projektplan im Unternehmen hängt an Kapazität, Budget und Lieferzeiten. In einer Behörde kommen vier Größen dazu, die sich nicht verhandeln lassen und die einen eigenen Takt haben: das Haushaltsjahr, das Vergaberecht, die Sitzungsordnung der Gremien und die Mitbestimmung.
Projektplanung in der Verwaltung heißt deshalb zuerst: diese vier von Anfang an als Vorgänge im Plan führen. Wer das tut, kommt zügig voran. Wer sie für Formalien hält, die man „nebenbei mitmacht“, verliert Monate – und zwar nicht am Ende, sondern in der Mitte, wo es am teuersten ist.
Erste Größe: das Haushaltsjahr
Ein Haushaltsjahr ist kein Kalender, sondern eine Gültigkeitsgrenze. Mittel, die in diesem Jahr veranschlagt sind, sind für dieses Jahr veranschlagt. Was nicht gebunden ist, verfällt in der Regel – Ausnahmen wie Haushaltsreste oder übertragbare Ausgaben gibt es, sie sind aber begründungspflichtig und keine Planungsgrundlage, auf die man sich verlässt.
Für den Projektplan folgen daraus drei Fragen, die vor der ersten Aktivität geklärt sein müssen: In welchem Haushaltsjahr liegen welche Mittel? Was ist bereits gebunden und was nur vorgesehen? Und was müsste für das Folgejahr neu angemeldet werden – bis wann und über welchen Weg?
Die dritte Frage hat die längste Vorlaufzeit. Anmeldungen für das kommende Haushaltsjahr laufen in vielen Häusern im Frühjahr oder Frühsommer. Wer im November feststellt, dass er für das nächste Jahr Mittel braucht, ist mit dieser Erkenntnis rund ein halbes Jahr zu spät.
Dazu kommen zwei Effekte, die im Plan selten auftauchen. Eine Haushaltssperre kann Beschaffungen von einem Tag auf den anderen anhalten, unabhängig davon, wie weit ein Vorhaben gediehen ist. Und zum Jahresende bindet der Jahresabschluss Kapazität in genau den Bereichen, die man für Freigaben braucht – Kämmerei, Vergabestelle, Rechnungswesen.
Zweite Größe: das Vergaberecht
Hier wird am häufigsten falsch geplant, und zwar auf eine sehr bestimmte Weise: Es wird mit Mindestfristen gerechnet, als wären sie Verfahrensdauern.
Ob ein Vorhaben europaweit ausgeschrieben werden muss, hängt am geschätzten Auftragswert. Für die Jahre 2026 und 2027 liegt der EU-Schwellenwert für Liefer- und Dienstleistungen öffentlicher Auftraggeber – dazu zählen Kommunen – bei 216.000 Euro netto, für Bauleistungen bei 5.404.000 Euro netto. Unterhalb dieser Werte gilt nationales Vergaberecht, oberhalb das europäische mit deutlich strafferen Formvorschriften.
Oberhalb der Schwelle gibt der Gesetzgeber Mindestfristen vor:
| Verfahrensschritt | Mindestfrist | Grundlage |
|---|---|---|
| Angebotsfrist, offenes Verfahren | 35 Tage ab Absendung der Bekanntmachung | § 15 Abs. 2 VgV |
| … bei elektronischer Angebotsübermittlung | 30 Tage | § 15 VgV, Verkürzung um fünf Tage |
| Teilnahmefrist, Verhandlungsverfahren mit Teilnahmewettbewerb | 30 Tage | § 17 Abs. 2 VgV |
| Erstangebote, Verhandlungsverfahren mit Teilnahmewettbewerb | 30 Tage | § 17 Abs. 6 VgV |
| Wartefrist zwischen Information und Zuschlag | 15 Kalendertage | § 134 Abs. 2 GWB |
| … bei elektronischer Übermittlung der Information | 10 Kalendertage | § 134 Abs. 2 GWB |
Unterhalb der Schwelle schreibt die UVgO keine starre Mindestfrist vor, sondern verlangt eine „angemessene“ Frist. In der Praxis liegen die Angebotsfristen dort häufig bei zwei bis drei Wochen – das ist ein Erfahrungswert, keine Vorgabe.
Der entscheidende Punkt: Diese Fristen sind die gesetzlichen Untergrenzen für einzelne Schritte. Sie sagen nichts darüber, wie lange ein Verfahren insgesamt dauert. Zwischen der Entscheidung „wir beschaffen“ und der Unterschrift liegen mehrere Vorgänge, für die es keine gesetzliche Frist gibt und die trotzdem Zeit brauchen: die Leistungsbeschreibung, die internen Freigaben, die Prüfung durch die Vergabestelle, die Beantwortung von Bieterfragen, die Prüfung und Wertung der Angebote.
Die Rückwärtsrechnung
Nützlicher als eine Fristenliste ist die Rechnung von hinten. Wenn ein System zu einem bestimmten Termin produktiv sein soll, wann muss dann die Bedarfsklärung beginnen?

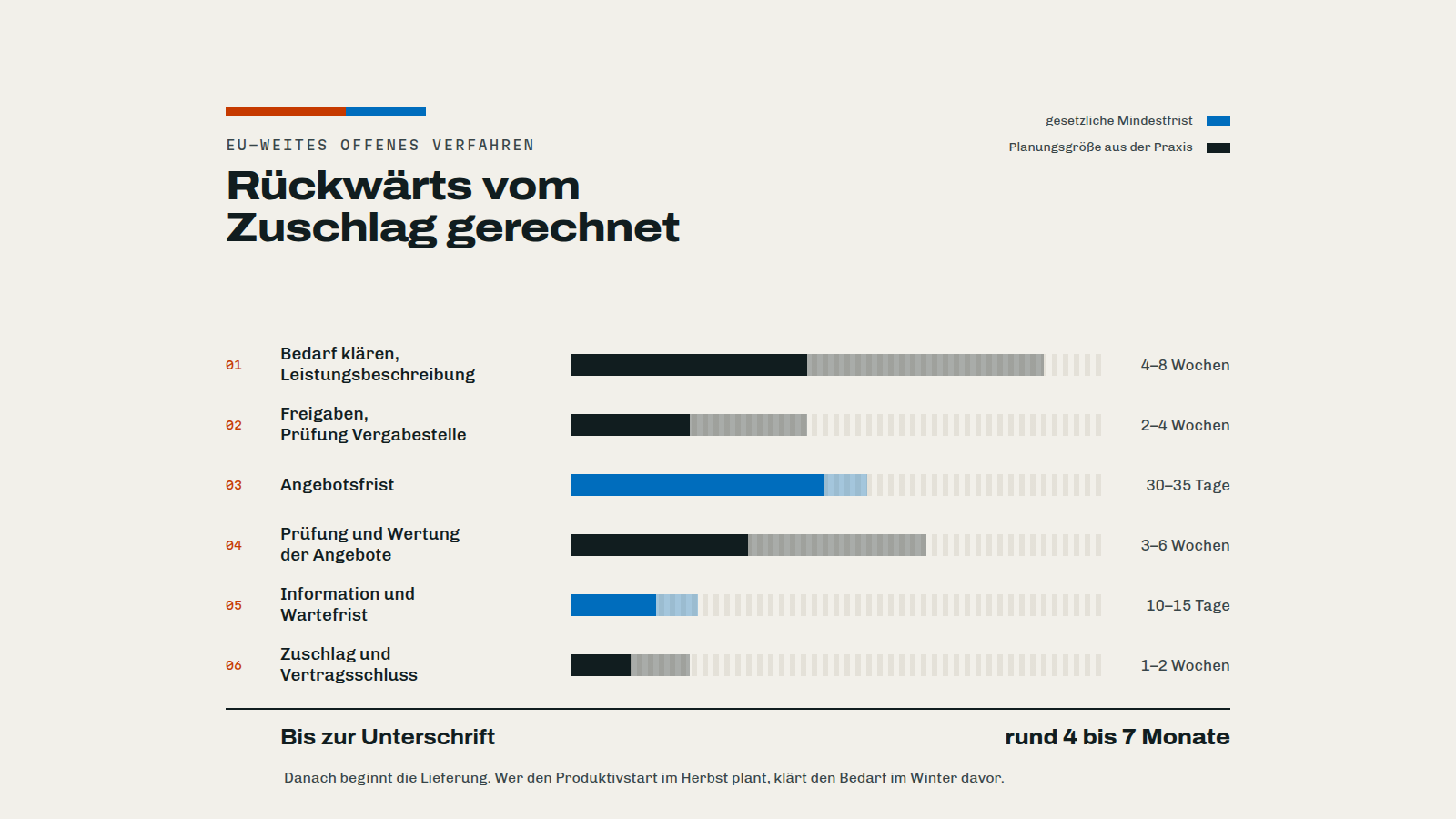

Für ein europaweites offenes Verfahren sieht eine realistische Rückwärtsrechnung so aus. Die mit „Norm“ gekennzeichneten Blöcke sind gesetzliche Mindestfristen, die übrigen sind Planungsgrößen aus der Praxis, die je nach Haus und Komplexität abweichen:
- Bedarf klären, Leistungsbeschreibung erstellen: vier bis acht Wochen. Der mit Abstand unterschätzte Block. Hier entscheidet sich, ob man das Richtige beschafft.
- Interne Freigaben und Prüfung durch die Vergabestelle: zwei bis vier Wochen.
- Angebotsfrist: mindestens 30 bis 35 Tage – Norm. Bei Bieterfragen mit inhaltlicher Änderung der Unterlagen kann eine Verlängerung nötig werden.
- Prüfung und Wertung der Angebote: drei bis sechs Wochen, abhängig von Bieterzahl und Kriterienmodell.
- Information und Wartefrist: 10 beziehungsweise 15 Kalendertage – Norm.
- Zuschlag und Vertragsschluss: ein bis zwei Wochen.
In Summe: rund vier bis sieben Monate zwischen dem Beginn der Bedarfsklärung und einem unterschriebenen Vertrag – und zu diesem Zeitpunkt hat die Lieferung noch nicht begonnen. Wer den Produktivstart für den Herbst plant, muss im Winter davor anfangen, nicht im Frühjahr.
Unterhalb der Schwelle ist die Rechnung kürzer, aber die Struktur bleibt: Auch dort dauert die Leistungsbeschreibung länger als die Angebotsfrist.
Dritte Größe: die Gremien
Ein Gremium ist ein Termin, kein Ansprechpartner. Der Rat, der Hauptausschuss, der Fachausschuss tagen nach einem Sitzungskalender, der für das ganze Jahr feststeht. Wer eine Entscheidung braucht, braucht sie zu einem dieser Termine – oder er wartet auf den nächsten.
Davor liegt die Vorlagefrist. Eine Beschlussvorlage muss je nach Geschäftsordnung ein bis mehrere Wochen vor der Sitzung eingereicht sein, und vor der Einreichung steht meist noch die Mitzeichnung durch andere Ämter. Rechnen Sie vom Sitzungstermin rückwärts, nicht vom Datum, an dem Ihre Vorlage fertig ist.
Zwei Muster sind dabei besonders teuer. Das erste: eine Sitzung um wenige Tage zu verpassen und dadurch sechs bis acht Wochen zu verlieren. Das zweite: die Sommerpause. In vielen Häusern liegt zwischen der letzten Sitzung vor und der ersten nach den Ferien ein Loch von zwei bis drei Monaten. Ein Vorhaben, das im Juni eine Entscheidung braucht und sie nicht bekommt, steht faktisch bis September.
Vierte Größe: die Mitbestimmung
Der Personalrat ist zu beteiligen, wenn Maßnahmen die Beschäftigten betreffen – was bei der Einführung von Fachverfahren, bei veränderten Arbeitsabläufen und bei allem, was Leistungs- oder Verhaltenskontrolle ermöglichen könnte, regelmäßig der Fall ist. Was genau mitbestimmungspflichtig ist und welche Fristen gelten, richtet sich nach dem jeweiligen Personalvertretungsgesetz und ist von Land zu Land unterschiedlich.
Für die Planung ist weniger die Frist entscheidend als der Zeitpunkt. Ein Gremium, das erst am Ende gefragt wird, wenn Auswahl getroffen und Vertrag unterschrieben ist, hat nur noch die Möglichkeit zu bremsen – und nutzt sie zu Recht, wenn es übergangen wurde. Ein Gremium, das früh mitdenkt, bringt Argumente ein, die man ohnehin gebraucht hätte, meist zur Frage, was die Umstellung für die tägliche Arbeit bedeutet.
Meine Erfahrung ist, dass die meisten Konflikte an dieser Stelle nicht aus der Sache entstehen, sondern aus dem Zeitpunkt.
Der Jahresschnitt
Aus diesen vier Größen ergibt sich eine Konsequenz, die vielen Vorhaben hilft: Man kann ein Projekt so schneiden, dass die konzeptionellen Schritte in das laufende Haushaltsjahr fallen und die beschaffungsintensiven ins nächste.
Zuständigkeiten klären, Prozesse aufnehmen, Anforderungen erheben, Leistungsbeschreibung erstellen – all das kostet Personalzeit, aber kaum Sachmittel. Es lässt sich auch dann durchführen, wenn im laufenden Jahr kein Beschaffungsbudget mehr da ist. Die Beschaffung selbst startet dann im neuen Haushaltsjahr, mit fertigen Unterlagen.
Das ist ohnehin die bessere Reihenfolge. Wer beschafft, bevor die Anforderungen stehen, kauft das Falsche – und merkt es erst, wenn der Vertrag läuft.
„Wir haben in diesem Jahr keine Mittel mehr“ ist damit keine Absage, sondern eine Planungsgröße. Sie bestimmt, was zuerst passiert, nicht ob etwas passiert.
Was das für Projektplanung in der Verwaltung bedeutet
Praktisch heißt das: Vier Dinge gehören in den Terminplan, bevor die erste Fachaufgabe darin steht.
- Die Haushaltsjahre, in denen Mittel liegen – mit dem Stichtag für die Anmeldung des Folgejahres.
- Das Vergabeverfahren als eigener Vorgang mit realistischer Gesamtdauer, nicht als Meilenstein.
- Die Sitzungstermine der beteiligten Gremien samt Vorlagefristen, für das ganze Jahr.
- Der Zeitpunkt der Beteiligung der Mitbestimmung – früh, und als Termin, nicht als Absicht.
Ein Plan, der diese vier enthält, sieht auf den ersten Blick langsamer aus als einer, der sie weglässt. Er ist es nicht. Er ist nur ehrlich – und er hält.
Zur Einordnung
Die genannten Schwellenwerte und Fristen sind der Stand für die Jahre 2026 und 2027; Schwellenwerte werden regelmäßig angepasst. Dieser Beitrag ist Planungshilfe, keine Rechtsberatung. Welches Verfahren im konkreten Fall zulässig ist, welche Fristen gelten und wie eine Leistungsbeschreibung vergaberechtlich zu fassen ist, entscheidet Ihre Vergabestelle – und die sollte früh am Tisch sitzen, nicht am Ende.
Wie ich Vorhaben in Behörden und kommunalen Einrichtungen führe, steht auf der Seite zu Projektmanagement in der öffentlichen Verwaltung. Warum Vorhaben unabhängig vom Sektor an Kapazität scheitern und nicht an Methode, habe ich im Beitrag Warum Projektleitung nebenbei rechnerisch nicht aufgeht beschrieben.
